Khu đô thị Xuân An Green Park là dự án nhà ở liền kề và biệt thự nằm ở cửa ngõ phía Bắc tỉnh Hà Tĩnh, sát bờ nam sông Lam, đối diện thành phố Vinh. Dự án được giới thiệu rộng rãi từ cuối năm 2018 với hồ điều hòa trung tâm, mật độ xây dựng 21% và danh sách 33 tiện ích. Gần như toàn bộ tài liệu bạn tìm thấy trên mạng về dự án này được viết trong giai đoạn 2018-2021, khi dự án đang mở bán.
Từ đó đến nay, có ba điều đã thay đổi mà các trang giới thiệu cũ không cập nhật: địa chỉ hành chính (thị trấn Xuân An nay là một phần của xã Nghi Xuân), hiện trạng pháp lý có xử phạt chậm hạng mục vào đầu năm 2024, và mặt bằng giá rao lại. Bài viết này tổng hợp những thông tin đó từ nguồn công khai, ghi rõ mốc ngày, kèm góc nhìn của đơn vị thiết kế thi công về việc xây và cải tạo nhà trên lô.

Bảng dưới đây gom các thông tin cốt lõi, ưu tiên số liệu từ cơ quan chức năng hoặc báo kinh tế, sau đó mới đến tài liệu giới thiệu của sàn.
| Hạng mục | Thông tin | Nguồn / ghi chú |
|---|---|---|
| Tên thương mại | Xuân An Green Park | Tài liệu giới thiệu dự án |
| Tên trong hồ sơ nhà nước | Khu đô thị mới Xuân An | Báo Đầu tư Tài chính, 25/1/2024 |
| Chủ đầu tư | Công ty cổ phần Đầu tư và Xây dựng Đông Dương Thăng Long | Báo Đầu tư Tài chính; Báo Đầu tư |
| Chấp thuận chủ trương đầu tư | 30/6/2016, UBND tỉnh Hà Tĩnh | Báo Đầu tư Tài chính, 25/1/2024 |
| Quy mô giai đoạn 1 | 27,32 ha; tổng vốn đầu tư hơn 306 tỷ đồng theo chấp thuận chủ trương | Xem bảng đối chiếu ở mục quy mô: tài liệu quảng bá ghi 3.000 tỷ |
| Sản phẩm | 331 nhà liền kề và 93 biệt thự (42 căn ven hồ) | Báo Đầu tư (10/2019); VnEconomy (11/2019) |
| Mật độ xây dựng | 21% | Tài liệu giới thiệu, nhiều nguồn trùng khớp |
| Địa chỉ cũ | Thị trấn Xuân An, huyện Nghi Xuân, tỉnh Hà Tĩnh | Hầu hết tài liệu cũ |
| Địa chỉ từ 1/7/2025 | Xã Nghi Xuân, tỉnh Hà Tĩnh | Nghị quyết 1665/NQ-UBTVQH15 |
| Tình trạng hạng mục | Còn trung tâm thương mại 5 tầng và 4 biệt thự chưa hoàn thành (theo cơ quan chức năng, 1/2024) | Chưa tìm thấy nguồn công khai mới hơn |
Chỉ riêng ở khu vực này đã có nhiều thực thể mang chữ “Xuân An” hoặc “Park City”, và chúng không phải một. Nhầm lẫn khá phổ biến ngay cả trong các bài báo kinh tế. Trước khi so sánh giá hay hỏi về pháp lý, bạn cần xác định đúng bạn đang nói đến thực thể nào.
| Thực thể | Quy mô / trạng thái | Liên hệ với Xuân An Green Park |
|---|---|---|
| Xuân An Green Park (Khu đô thị mới Xuân An, giai đoạn 1) | 27,32 ha; CĐT Đông Dương Thăng Long; đã phân lô, có liền kề và biệt thự | Đối tượng chính của bài |
| Giai đoạn 2 “Khu đô thị Xuân An” | Khoảng 98,4 ha theo báo 3/2021; tài liệu sàn ghi 92,7 ha, tổng 119 ha | Là phần mở rộng theo kế hoạch; chưa thấy văn bản triển khai cụ thể |
| Park City Xuân An | Khoảng 27 ha; quy hoạch chi tiết 1/500 phê duyệt 3/2021 (26,77 ha); nằm trong danh mục đấu thầu tìm nhà đầu tư giai đoạn 2026-2028 | Khu đất khác, chưa có nhà đầu tư trúng thầu tại thời điểm báo 9/7/2026 |
| Xuân An Plaza | Trung tâm thương mại trong khu đô thị, khởi công 20/4/2019 | Hạng mục thuộc Xuân An Green Park, chưa hoàn thành theo báo 1/2024 |
| Thị trấn Xuân An (cũ) | Đơn vị hành chính đã sáp nhập từ 1/7/2025 | Là địa chỉ cũ của dự án |
| Xã Nghi Xuân (mới) | Hợp nhất 5 đơn vị cấp xã | Là địa chỉ hành chính hiện tại |
Điểm dễ gây hiểu nhầm nhất là Park City Xuân An. Báo Đầu tư Tài chính ngày 9/7/2026 đưa tin khu đô thị sinh thái này nằm trong danh mục khu đất đấu thầu của Hà Tĩnh, kèm nhiệm vụ quy hoạch được phê duyệt từ tháng 8/2019. Hồ sơ quy hoạch năm 2021 mô tả khoảng 86,1% diện tích khi đó vẫn là đất nông nghiệp. Với một khu đất đang chuẩn bị đấu thầu, không thể coi nó là khu đã có liền kề và biệt thự như Xuân An Green Park. Chúng tôi không tìm thấy văn bản nào nối hai dự án này với nhau, nên bài xử lý chúng như hai thực thể riêng.
Tỉnh Hà Tĩnh không sáp nhập với tỉnh khác. Theo Nghị quyết 202/2025/QH15 ngày 12/6/2025, Hà Tĩnh nằm trong nhóm 11 tỉnh, thành phố giữ nguyên cấp tỉnh. Thay đổi nằm ở cấp xã: Nghị quyết 1665/NQ-UBTVQH15 của Ủy ban Thường vụ Quốc hội (ký ngày 16/6/2025, hiệu lực từ 1/7/2025) sắp xếp lại các đơn vị hành chính cấp xã của tỉnh, trong đó toàn bộ diện tích và dân số của thị trấn Xuân An cùng các xã Xuân Giang, Xuân Hồng, Xuân Viên, Xuân Lĩnh hợp thành xã Nghi Xuân. Sau sắp xếp, Hà Tĩnh có 69 đơn vị cấp xã gồm 60 xã và 9 phường.
| Cấp | Cách ghi cũ (trước 1/7/2025) | Cách ghi hiện hành |
|---|---|---|
| Tỉnh | Tỉnh Hà Tĩnh | Tỉnh Hà Tĩnh (không đổi) |
| Huyện | Huyện Nghi Xuân | Không còn cấp huyện trong địa chỉ |
| Xã / thị trấn | Thị trấn Xuân An | Xã Nghi Xuân |
| Ví dụ trên tin rao | Đường 22/12, thị trấn Xuân An, huyện Nghi Xuân | Đường 22/12, xã Nghi Xuân (nhiều tin ghi kèm “cũ”) |
Về cấp huyện, mô hình chính quyền hai cấp được áp dụng từ 1/7/2025, nên địa chỉ chính thức đi thẳng từ xã lên tỉnh. Chúng tôi dựa vào cách các cơ quan và trang đăng ký doanh nghiệp đang ghi địa chỉ để kết luận điều này, chưa đọc được một văn bản riêng nêu đích danh việc bỏ huyện Nghi Xuân. Một ví dụ: trang tra cứu mã số thuế đang ghi địa chỉ doanh nghiệp tại “LK02-05 khu đô thị Green Park, thôn An Lộc, xã Nghi Xuân, tỉnh Hà Tĩnh”.
Việc này có hệ quả thực tế. Khi làm hồ sơ sang tên, vay ngân hàng hay xin giấy phép xây dựng, bạn nên dùng đúng tên đơn vị hành chính mới, đồng thời giữ lại địa chỉ cũ ghi trên giấy chứng nhận để đối chiếu. Hai cách ghi này cùng chỉ một vị trí, nhưng văn bản mới dễ bị trả hồ sơ nếu thông tin địa chỉ không khớp.
Vị trí là điểm mạnh nhất được các tài liệu nhắc tới. Khu đô thị nằm ngay phía nam cầu Bến Thủy, cách trung tâm thành phố Vinh một con sông. Theo tài liệu giới thiệu, bốn mặt dự án giáp các trục đường Nguyễn Nghiễm (quốc lộ 8B), Nguyễn Khản (đường 8A), tuyến đi bãi biển Xuân Thành và đường giáp dân.

| Điểm đến | Thời gian theo tài liệu | Nguồn |
|---|---|---|
| Cầu Bến Thủy | 2 phút (có nguồn ghi cách khoảng 500 m) | bactrungbo.vn; homedy.com |
| Trung tâm TP Vinh | Khoảng 5 phút | bactrungbo.vn |
| Ga Vinh | 10-15 phút | homedy.com; bactrungbo.vn |
| Sân bay Vinh | 15-20 phút | homedy.com; bactrungbo.vn |
| Khu lưu niệm Nguyễn Du | Khoảng 6 phút | homedy.com |
| Bãi biển Cửa Lò | Khoảng 30 phút | bactrungbo.vn |
Các mốc thời gian trên do bên phân phối công bố, chưa phải kết quả đo độc lập. Giờ cao điểm trên cầu Bến Thủy có thể khác nhiều so với con số này, và bạn nên tự đi thử vào các khung giờ mình thường di chuyển.
Về hạ tầng liên vùng, cầu Cửa Hội là hạng mục đã hoàn thành đáng chú ý. Theo Báo Pháp luật Việt Nam, cầu khởi công tháng 2/2019, hoàn thành ngày 13/10/2020 và làm lễ thông xe ngày 14/3/2021, tổng vốn 950 tỷ đồng (trung ương 450 tỷ, hai tỉnh 500 tỷ), dài 5,3 km kể cả đường dẫn, phần cầu hơn 1,7 km. Đây là cây cầu thứ ba qua sông Lam sau Bến Thủy 1 và Bến Thủy 2. Cầu nối thành phố Cửa Lò với vùng ven biển Nghi Xuân, tức là kết nối thêm một trục ven biển cho khu vực, không thay thế trục quốc lộ 1A mà dự án đang nằm cạnh.
Ở tầm quy hoạch, ngày 3/4/2026 VnEconomy đưa tin Hà Tĩnh phê duyệt nhiệm vụ lập quy hoạch chung đô thị Nghi Xuân đến năm 2050 (gần 21.000 ha, bốn xã Nghi Xuân, Tiên Điền, Đan Hải, Cổ Đạm; mục tiêu cơ bản đạt đô thị loại III vào 2030). Đây mới là giai đoạn lập quy hoạch, nên chỉ đọc như định hướng, không phải cam kết về tiến độ.
Khi đặt nhiều tài liệu cạnh nhau, bạn sẽ thấy các con số về Xuân An Green Park không trùng khớp. Dưới đây là bảng đối chiếu thay vì chọn một con số.
| Chỉ tiêu | Con số thứ nhất | Con số thứ hai | Nhận xét |
|---|---|---|---|
| Vốn đầu tư | Hơn 306 tỷ đồng (báo Đầu tư Tài chính, theo chấp thuận chủ trương 2016) | Khoảng 3.000 tỷ đồng (CafeLand; bài PR Báo Nghệ An) | Lệch gần 10 lần; có thể số sau tính cả giai đoạn mở rộng, bài viết không có căn cứ để chọn |
| Diện tích | 27,32 ha giai đoạn 1 (273.232 m2) | Tổng 119 ha, giai đoạn 2 khoảng 92,7 ha (sàn) hoặc 98,4 ha (báo 3/2021) | 27,3 + 92,7 xấp xỉ 120; 27,32 + 98,4 xấp xỉ 125,7 |
| Hồ điều hòa | 1,6 ha (CafeLand) | 1,7 ha; mặt hồ 16.836 m2, tương đương 1,68 ha | Chênh nhỏ do làm tròn |
| Biệt thự (93 căn) | Lô 500-684,7 m2 (CafeLand, VnEconomy) | Lô 500-1.285 m2 (Homedy) | Cần xem từng lô trên bản vẽ chia lô |
| Liền kề (331 căn) | 120-180 m2 | 120-140 m2 với các căn bám đường lớn | Hai khoảng giá trị chồng lên nhau |
| Đường Nguyễn Nghiễm | Rộng 24 m | Rộng 35 m | Chưa có văn bản xác nhận |
Bản đồ chia lô lưu hành có tiêu đề “Điều chỉnh quy hoạch chi tiết tỷ lệ 1/500 giai đoạn 1 khu đô thị mới Xuân An”, nghĩa là hồ sơ đã qua ít nhất một lần điều chỉnh. Với người mua lại, bản đồ cấp cho từng lô đáng tin hơn bảng thông tin quảng bá.

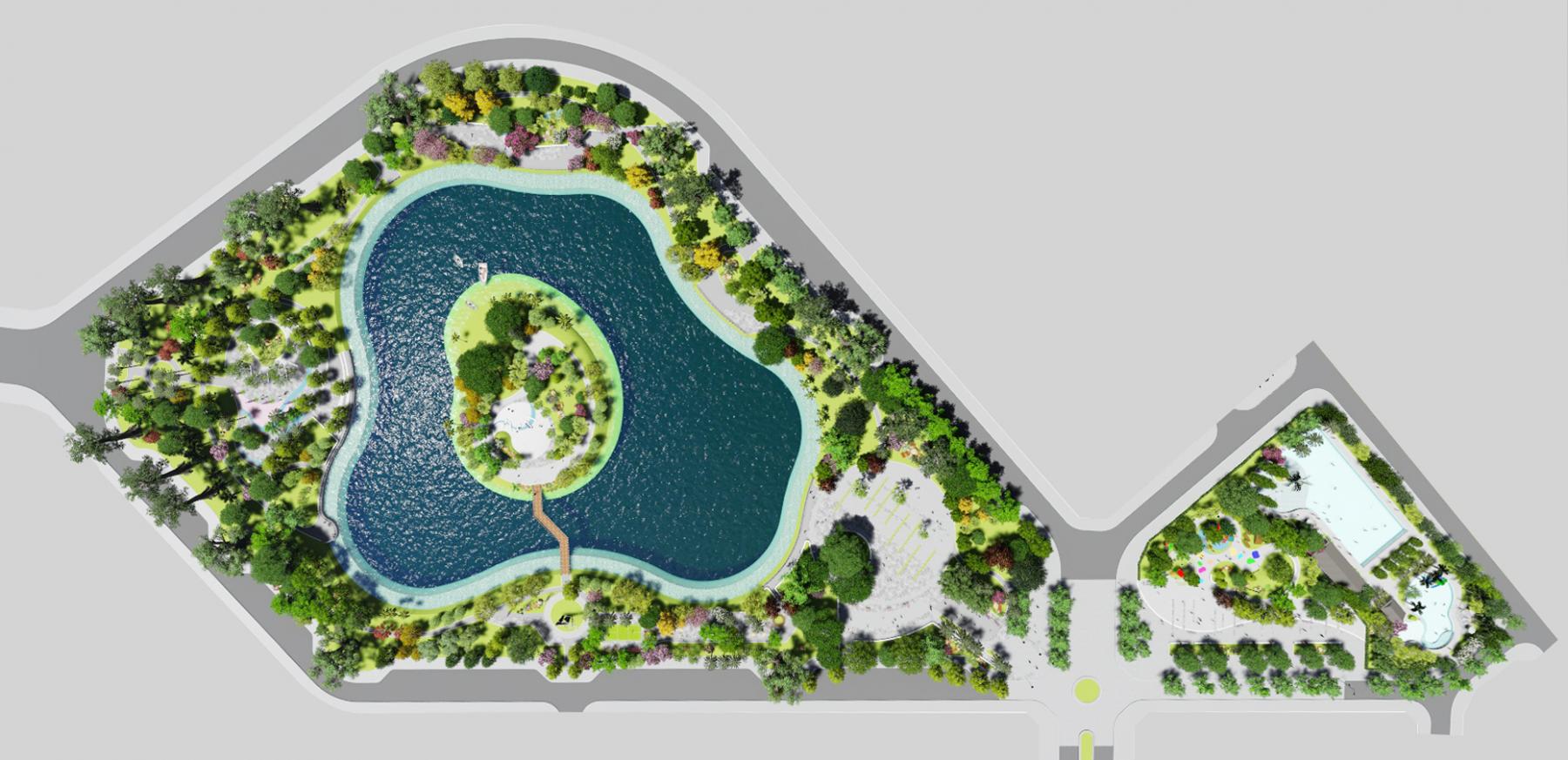

Bố cục khu đô thị khá dễ nhận ra: một hồ điều hòa hình trái tim nằm giữa, quanh hồ là vành biệt thự, ngoài cùng là các dãy liền kề bám trục đường lớn, góc phía nam dành cho khu thương mại. Cách chia này cho thấy hai nhóm lô có nhu cầu thiết kế khác nhau.

Lô liền kề, theo tài liệu, có diện tích 120-180 m2. Lô phổ biến trên các tin rao là 6 x 20 m, tức đúng 120 m2, mặt tiền hẹp, chiều sâu lớn. Nhóm này phù hợp với nhà phố nhiều tầng, tầng trệt có thể dùng cho kinh doanh nhỏ nếu quy hoạch chức năng cho phép. Lô biệt thự rộng hơn nhiều, từ 500 m2 trở lên, có thể thiết kế sân vườn và gara, nhưng chi phí phần ngoại thất và hạ tầng sân cũng tăng theo.

Về cảnh quan, tài liệu phân phối mô tả quảng trường trung tâm sức chứa khoảng 2.000 người ở phía tây bắc, vườn cổ thụ phía tây hồ và khu thương mại ở phía đông nam; đường nội khu rộng 15,5 đến 24 m.

Danh sách 33 tiện ích công bố từ 2019 gồm rừng sinh thái, quảng trường, đảo dưỡng sinh, hồ điều hòa, khu thể thao, rạp chiếu phim, bể bơi bốn mùa, trung tâm tiệc cưới, trung tâm thương mại, camera và chốt bảo vệ.
Câu hỏi thực tế là hạng mục nào đã hình thành. Nguồn chính thức duy nhất chúng tôi tìm được là báo Đầu tư Tài chính tháng 1/2024: theo cơ quan chức năng Hà Tĩnh, dự án còn trung tâm thương mại 5 tầng và 4 biệt thự chưa hoàn thành. Điều này gián tiếp cho thấy phần lớn hạ tầng và cảnh quan khác đã có, nhưng chúng tôi không có kiểm tra hiện trường độc lập, nên bảng dưới đây chỉ ghi trạng thái theo nguồn.
| Nhóm tiện ích | Công bố | Trạng thái theo nguồn |
|---|---|---|
| Hồ điều hòa, công viên, cầu gỗ | Hồ 1,6-1,7 ha; công viên 36.940 m2 | Có ảnh thực tế do bên phân phối đăng; chưa kiểm tra hiện trường độc lập |
| Quảng trường, vườn đá, đồi hoa | Hai quảng trường lớn | Có ảnh thực tế; chưa kiểm tra hiện trường |
| Trung tâm thương mại Xuân An Plaza (5 tầng) | Khởi công 20/4/2019, dự kiến xong 2020 | Chưa hoàn thành theo cơ quan chức năng (1/2024) |
| Rạp chiếu phim, bể bơi, trung tâm tiệc cưới | Nằm trong danh sách 33 tiện ích | Chưa tìm thấy nguồn xác nhận đã vận hành |
| An ninh, camera, ứng dụng cư dân | Chốt 24/7, camera toàn khu | Chưa tìm thấy nguồn xác nhận hiện trạng |


Bài này chỉ trích dẫn thông tin đã được công bố, không đưa ra nhận định pháp lý thay cho người đọc. Dòng thời gian dưới đây ghép từ nhiều nguồn, mỗi mốc ghi rõ nguồn và độ tin cậy.
| Mốc | Sự kiện | Nguồn | Độ tin cậy |
|---|---|---|---|
| 2015 | Chủ đầu tư bắt đầu triển khai (theo sàn) | CafeLand | Trung bình |
| 30/6/2016 | UBND tỉnh Hà Tĩnh chấp thuận chủ trương đầu tư, 27,32 ha, vốn hơn 306 tỷ | Báo Đầu tư Tài chính, 25/1/2024 | Cao |
| 11/2018 | Ra mắt dự án trên thị trường | Bài PR trên báo | Trung bình |
| 20/4/2019 | Khởi công trung tâm thương mại Xuân An Plaza | CafeLand | Trung bình |
| 20/11/2019 | Giới thiệu 93 biệt thự, 42 căn ven hồ | VnEconomy | Cao về sự kiện, thấp về chính sách bán hàng quảng bá |
| 5/2020 | Công an huyện khởi tố vụ án với 4 cán bộ thị trấn Xuân An về cấp giấy chứng nhận ở tổ dân phố 7 trong đền bù giải phóng mặt bằng khu đô thị, thiệt hại hơn 1 tỷ đồng | Báo Đầu tư Tài chính, 25/1/2024 | Cao (nêu lại trong bài) |
| 3/2021 | Báo đưa tin giai đoạn 2 khoảng 98,4 ha | Báo Đầu tư Tài chính, 22/3/2021 | Trung bình |
| 25/1/2024 | Thanh tra Sở Kế hoạch và Đầu tư Hà Tĩnh xử phạt hành chính 85 triệu đồng; dự án quá hạn hoàn thành hơn 5 năm 10 tháng, chưa làm thủ tục điều chỉnh chủ trương; còn trung tâm thương mại 5 tầng và 4 biệt thự | Báo Đầu tư Tài chính | Cao |
| 1/7/2025 | Thị trấn Xuân An thuộc xã Nghi Xuân | NQ 1665/NQ-UBTVQH15 | Cao |
| 9/7/2026 | Khu Park City Xuân An (khu đất khác) vào danh mục đấu thầu | Báo Đầu tư Tài chính | Cao |
Nhận định gần nhất của cơ quan chức năng có thể đọc như sau: tại thời điểm tháng 1/2024, phần lớn hạng mục đã thi công, nhưng dự án chưa hoàn tất toàn bộ theo thời hạn của chủ trương đầu tư và chủ đầu tư chưa điều chỉnh chủ trương. Chúng tôi chưa tìm thấy thông cáo công khai nào sau thời điểm đó về việc điều chỉnh, gia hạn hay hoàn thành hạng mục còn lại, và cũng chưa tìm thấy nguồn nhà nước xác nhận tình trạng cấp sổ cho toàn bộ lô. Một số trang giới thiệu ghi “sổ hồng lâu dài” nhưng đó là thông tin quảng bá của một bên, bạn nên kiểm tra giấy chứng nhận của từng lô thay vì dựa vào dòng chữ này.
Chúng tôi không tìm thấy bảng giá niêm yết chính thức của chủ đầu tư, và batdongsan.com.vn chặn truy cập tự động nên không dùng được làm nguồn. Bảng dưới đây là các tin rao có ghi ngày đăng tại ba trang khác, giá thực tế khi giao dịch có thể thấp hơn. Cột đơn giá là chúng tôi tự chia từ giá và diện tích tin đăng, trừ khi ghi khác.
| Ngày đăng tin | Loại lô | Diện tích | Giá rao | Đơn giá quy đổi | Nguồn |
|---|---|---|---|---|---|
| 02/12/2020 | Đất nền xây tự do | 120 m2 | 1,386 tỷ | Khoảng 11,6 triệu/m2 (tự tính) | nhadat.cafeland.vn |
| 24/12/2024 | Liền kề | 6 x 20 m = 120 m2 | 2,25 tỷ | Tin ghi 19 triệu/m2, có thỏa thuận | alomuabannhadat.vn |
| 13/03/2026 | Đất biệt thự | 567 m2 | 9,8 tỷ | Khoảng 17,3 triệu/m2 (tự tính) | nhadat.cafeland.vn |
| 22/09/2026 | Lô góc, ven hồ | 23 x 28 m (khoảng 644 m2) | Tin ghi 23 triệu/m2 (tổng khoảng 14,8 tỷ, tự tính) | 23 triệu/m2 | alonhadat.com.vn |
Bốn dữ liệu cách nhau nhiều năm, loại lô khác nhau và do nhiều người đăng khác nhau, vì vậy không nên ghép thành một đường xu hướng. Điều có thể rút ra một cách thận trọng là mặt bằng giá rao ghi nhận ở các mốc gần đây nằm trong khoảng từ khoảng 17 đến 23 triệu đồng mỗi m2 cho các lô thuộc dự án, trong khi tin đăng năm 2020 thấp hơn đáng kể. Nhưng giá rao khác giá giao dịch, và lô góc ven hồ thường được rao cao hơn lô thường.
Một mốc lịch sử khác: năm 2019, VnEconomy đưa tin biệt thự mở bán “từ 2,5 tỷ đồng”. Đó là thông tin quảng bá của bên phân phối ở giai đoạn mở bán, chúng tôi chỉ dẫn lại làm mốc tham chiếu chứ không so sánh trực tiếp với giá rao hiện nay. Cùng bài báo còn nêu một chính sách mua lại do bên bán đưa ra; đó là nội dung quảng bá nên bài viết không dùng.
Với kinh nghiệm thiết kế thi công nhà ở cho nhiều khu đô thị tại miền Bắc và Bắc Trung Bộ, đội ngũ kiến trúc sư Betaviet nhận thấy các lô tại Xuân An Green Park có hai bài toán hoàn toàn khác nhau. Dưới đây là những điểm cần cân nhắc ngay từ khi chọn lô, trước cả khi vẽ mặt bằng.
Liền kề 6 x 20 m (120 m2). Mặt tiền hẹp, chiều sâu 20 m, ánh sáng tự nhiên chỉ vào được từ hai đầu. Nếu xây thô từ 3 đến 5 tầng, giải pháp thường dùng là giếng trời ở khoảng giữa nhà, cầu thang đặt sát một bên tường để nhường tuyến thông gió dọc nhà. Với lô bám đường lớn và dự định kinh doanh, cần xem tầng trệt có đủ chiều cao thông thủy, chỗ để xe và lối vào riêng cho phần ở hay không. Đây là những chi tiết nên chốt trước khi bắt đầu thi công móng. Có thể tham khảo thêm dịch vụ thiết kế nhà phố để hình dung các phương án bố trí cho lô hẹp và sâu.

Biệt thự từ 500 m2. Diện tích lớn cho phép thiết kế sân vườn quanh nhà, gara, và tách khối sinh hoạt chung với khối phòng riêng. Lợi thế ở đây là có thể bố trí cửa sổ ở bốn mặt, tận dụng gió từ hồ. Rủi ro thường gặp là phần ngoại thất bị bỏ trống đến sau cùng khiến ngân sách phình ra: sân, tường rào, hệ thống thoát nước mưa và cảnh quan có thể chiếm tỷ trọng đáng kể nếu không dự trù từ đầu. Với các lô ven hồ, chiều cao nền so với mặt hồ và cao độ thoát nước là điều cần hỏi chủ đầu tư hoặc đơn vị quản lý hạ tầng trước khi thiết kế tầng hầm hay sân thấp. Nếu cần tìm hiểu các mẫu cho lô lớn, bạn có thể xem phần thiết kế biệt thự của Betaviet.

Với cả hai nhóm lô, hãy xin chỉ giới xây dựng, mật độ và chiều cao tối đa của lô từ cơ quan quản lý xây dựng địa phương trước khi thiết kế. Chúng tôi không có số liệu công bố về giới hạn này riêng cho dự án.
Xuân An Green Park đã trải qua nhiều năm kể từ khi bán lô. Điều này có nghĩa một tỷ lệ không nhỏ công trình hiện nay là nhà đã xây một phần, nhà xây thô để lâu, hoặc nhà đã ở nhiều năm cần nâng cấp. Chúng tôi không có số liệu công khai về tỷ lệ lô đã xây, nhưng với bất kỳ người mua lại nào, câu hỏi đầu tiên cần đặt ra là công trình trên lô đang ở tình trạng gì.
Với nhà xây thô để lâu, ba hạng mục đáng kiểm tra trước khi hoàn thiện là chống thấm sàn mái và ban công, hệ đường ống điện nước chôn ngầm, và tình trạng cốt thép lộ ra ở các vị trí để chờ. Đây là phần ẩn, chi phí kiểm tra nhỏ hơn nhiều so với chi phí sửa sau khi đã ốp lát, sơn xong. Dịch vụ cải tạo nhà cũ của Betaviet thường bắt đầu từ bước khảo sát hiện trạng như vậy, rồi mới đề xuất phương án và dự toán.

Những điểm đáng ghi nhận. Khu đô thị có quy hoạch chia lô rõ ràng, mật độ xây dựng 21% và một hồ điều hòa trung tâm, nên không gian chung rộng hơn nhiều khu đất nền thông thường. Vị trí sát cầu Bến Thủy giúp kết nối với thành phố Vinh. Cầu Cửa Hội đã thông xe năm 2021 bổ sung một trục ra ven biển. Phần lớn lô liền kề có diện tích 120 m2 dễ hình dung cho nhà phố.
Những điểm cần thận trọng. Theo cơ quan chức năng, tại thời điểm tháng 1/2024 dự án còn hạng mục thương mại 5 tầng và 4 biệt thự chưa hoàn thành và chưa điều chỉnh chủ trương đầu tư. Số liệu quy mô và vốn đầu tư lệch rất nhiều giữa các nguồn (306 tỷ so với 3.000 tỷ). Nhiều tiện ích công bố năm 2019, như rạp phim hay bể bơi, chúng tôi chưa tìm được nguồn xác nhận đã vận hành. Giá rao ở các tin chỉ là kỳ vọng của người bán. Cuối cùng, thông tin giá và pháp lý ở các trang quảng bá thường dừng ở thời điểm đăng bài.
Dự án nằm tại xã Nghi Xuân, tỉnh Hà Tĩnh, sau khi thị trấn Xuân An cùng bốn xã Xuân Giang, Xuân Hồng, Xuân Viên, Xuân Lĩnh được hợp nhất theo Nghị quyết 1665/NQ-UBTVQH15, hiệu lực từ 1/7/2025. Tài liệu cũ vẫn ghi “thị trấn Xuân An, huyện Nghi Xuân”.
Theo báo Đầu tư Tài chính và Báo Đầu tư, chủ đầu tư là Công ty cổ phần Đầu tư và Xây dựng Đông Dương Thăng Long. Đơn vị phân phối được nhắc trong giai đoạn mở bán 2019 là Đất Xanh Nghệ An và Công ty Cổ phần Bất động sản Thế Kỷ.
Theo các nguồn chúng tôi đọc thì không. Park City Xuân An là khu đất khoảng 27 ha nằm trong danh mục đấu thầu tìm nhà đầu tư giai đoạn 2026-2028 (báo 9/7/2026), trong khi Xuân An Green Park là dự án 27,32 ha đã có chủ trương đầu tư từ 2016. Chúng tôi chưa tìm thấy văn bản nối hai dự án này.
Theo báo Đầu tư Tài chính ngày 25/1/2024, Thanh tra Sở Kế hoạch và Đầu tư Hà Tĩnh đã xử phạt chủ đầu tư 85 triệu đồng vì quá hạn hoàn thành hơn 5 năm 10 tháng mà chưa điều chỉnh chủ trương; còn trung tâm thương mại 5 tầng và 4 biệt thự chưa hoàn thành. Chúng tôi chưa tìm thấy nguồn công khai mới hơn.
Chúng tôi không tìm thấy bảng giá niêm yết của chủ đầu tư. Tin rao tại các mốc gần đây ghi khoảng 17 đến 23 triệu đồng mỗi m2, chẳng hạn tin ngày 22/09/2026 rao 23 triệu/m2 cho lô góc 23 x 28 m. Đó là giá rao thị trường tham khảo, không phải giá giao dịch.
Tài liệu giới thiệu ghi khoảng 5 phút đến trung tâm Vinh và 2 phút tới cầu Bến Thủy. Đây là con số của bên phân phối, chưa kiểm chứng độc lập, và thời gian thực tế phụ thuộc giờ cao điểm trên cầu.
Nên xin chỉ giới xây dựng, mật độ và chiều cao tối đa của lô, sau đó mới thiết kế. Với lô liền kề hẹp và sâu, cần giải quyết sớm ánh sáng, thông gió và cầu thang. Đội ngũ Betaviet có thể tư vấn phương án thiết kế hoặc cải tạo nhà tại khu vực khi bạn đã có lô và cần một đơn vị đồng hành.
Không liên quan về chủ đầu tư hay vị trí. Vinh Heritage là khu đô thị ở thành phố Vinh, tỉnh Nghệ An, được một số tài liệu quảng bá dùng để so sánh mặt bằng giá khu vực; nếu muốn đối chiếu bối cảnh, bạn có thể xem thông tin về khu đô thị Vinh Heritage trên Betaviet.
Khu đô thị Xuân An Green Park là dự án liền kề và biệt thự đã phân lô, có hồ điều hòa và mật độ xây dựng thấp, nằm sát cầu Bến Thủy. Điều làm bài viết này khác các tài liệu cũ là bốn điểm: địa chỉ hành chính đã đổi thành xã Nghi Xuân, hiện trạng pháp lý có xử phạt chậm hạng mục và chưa có nguồn công khai mới hơn năm 2024, số liệu quy mô lệch nhiều giữa các nguồn, và mặt bằng giá rao có mốc ngày thay vì khẩu hiệu quảng bá.
Nếu bạn đang cân nhắc một lô hay một căn nhà tại đây, cách làm an toàn nhất là xác định đúng thực thể, kiểm tra giấy tờ từng lô và hỏi trực tiếp về hạng mục còn chậm. Sau khi sở hữu, quá trình thiết kế hoặc cải tạo nhà sẽ quyết định phần lớn chất lượng sống. Đội ngũ Betaviet sẵn sàng đồng hành ở bước đó, bạn có thể tìm hiểu thêm các dịch vụ thiết kế thi công tại Betaviet.
Tác giả: Minh Beta, Betaviet. Cập nhật thông tin đến ngày 06/10/2026. Giá và pháp lý có thể thay đổi, vui lòng đối chiếu trực tiếp với chủ đầu tư và cơ quan có thẩm quyền.


Tư vấn chuyên sâu bởi nhà thiết kế, giám đốc thi công nhiều năm kinh nghiệm
Giảm tới 30% 300tr
Đồ nội thất nhập khẩu
Hỗ trợ thủ tục pháp lý
cấp phép xây dựng
Betaviet sẽ liên hệ để tư vấn Quý khách trong thời gian sớm nhất
Trân trọng cảm ơn!
